在这个金秋十月,我们的汨罗天汇华熙公园里项目正在如火如荼地建设中,各项工程都取得了显著的进展。为了让您能及时了解家园的建设情况,我们特别为您带来本月的工程进度播报。
一、住宅部分
(一)6 号栋
外墙施工:东面外墙真石漆喷涂已完成东立面的 90%,南北立面也已完成 60%。真石漆的质感不仅为建筑增添了美观度,更能有效抵御风雨侵蚀,保障房屋的耐久性。
门窗安装:整个门窗框架已经安装至 4 层,为后续的室内装修提供了良好的基础条件。精致的门窗将为您的家带来更好的采光和通风效果。
水电设施:室内水电桥架已完成,户内配电箱也已安装完毕。这些基础设施的完善,将为您日后的生活提供稳定的水电供应保障。
雨污水立管:雨污水立管完成 80%,确保了小区内排水系统的顺畅运行,为居民的生活提供便利。
室内抹灰:4 楼 - 28 楼室内外抹灰已经完成,为后续的墙面装饰工作做好了准备。抹灰工艺的精细处理,将为您打造一个平整、光滑的墙面环境。
电梯安装:6# 栋电梯安装已完成,目前正待调试验收中。电梯的安装将为您的出行带来便利,让您轻松上下楼。
(二)7 号栋
7 栋已启动内外抹灰工作,工人们正在有条不紊地进行施工,确保工程质量和进度。我们将持续关注 7 栋的建设情况,为您及时更新进展。
二、商业部分

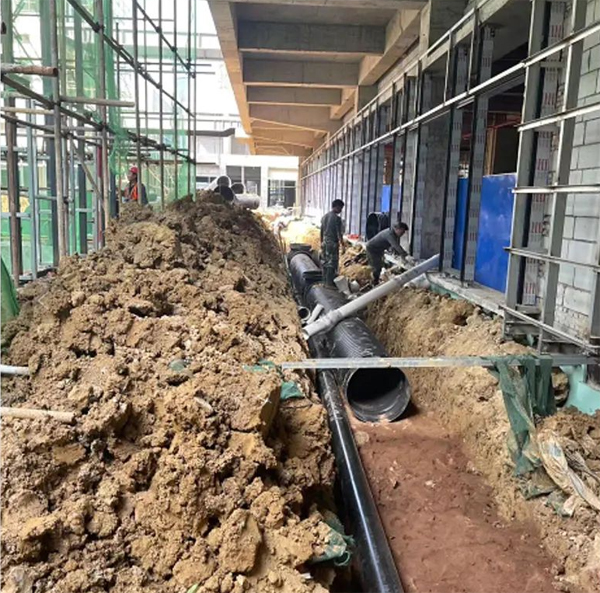

排水管网铺设:2 栋、3 栋、4 栋、5 栋公共区域正在铺设排水管网,为商业区域的日常运营提供坚实的排水保障。
门窗框架安装:2 栋、3 栋、4 栋、5 栋的门窗框架已经安装完成,展现出商业建筑的整体轮廓。
玻璃幕墙安装:5 栋、3 栋正安装玻璃幕墙,已完成 50%。玻璃幕墙的安装不仅提升了建筑的美观度,还为商业空间带来了更好的采光和视野。同时,3# 栋、5# 栋的玻璃正在运输途中,待玻璃到货后,将加快安装进度。
水电设施:水电户内桥架已完成,配电箱已到货。完善的水电设施将为商业运营提供稳定的能源支持。
三、地下室部分
商业及公寓部分地下室消防喷淋消火栓基本完成,照明也已完成,配电箱已到货。这些消防和照明设施的完善,为地下室的安全和使用提供了重要保障。
我们的项目涵盖了建面约 124 - 202m² 的 270 揽湖大平层以及约 30 - 2000 平米的情景式街铺,无论是居住还是商业投资,都能满足您的不同需求。
我们始终秉持着对品质的执着追求,严格把控每一个施工环节,确保工程质量和进度。在接下来的日子里,我们将继续努力,全力以赴推进项目建设,让您早日住进心仪的家园,开启美好的新生活。
感谢您一直以来对汨罗天汇华熙公园里项目的关注与支持!我们将持续为您带来新的工程进度播报,敬请期待。
