在衡阳天嘉上河九章项目施工现场,各项工程正在如火如荼地推进中。截至8月底,9栋已完美交付,为业主们开启了幸福生活的新篇章。

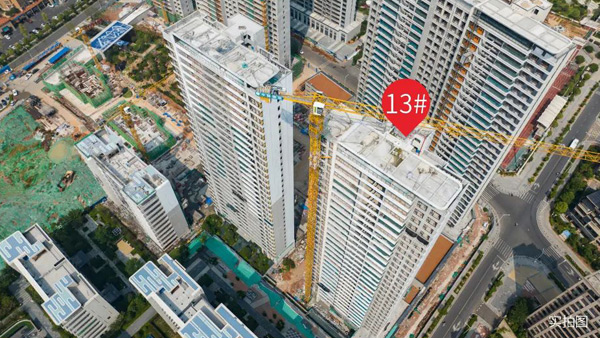

目前,衡阳天嘉上河九章10栋的主体工程顺利封顶,其东西山墙和南边外墙正处于水包砂施工阶段。与此同时,13 栋不仅主体封顶,砌筑抹灰也已完成,东西南面外墙的水包砂施工正在有序进行中,而其星空大堂的装修进度已达到 80%,相信不久之后,一个璀璨夺目的星空大堂将呈现在大家眼前。
15栋同样传来好消息,主体封顶且砌筑抹灰圆满完成,东西南面外墙水包砂施工也在稳步推进,星空大堂的装修同样完成了80%,让人对其整体效果充满期待。
再看19栋,主体已封顶,砌体工程已完成至 2 - 25 层,施工人员正在加紧作业,确保项目顺利推进。
20 栋主体封顶后,外墙水包砂施工也在紧张进行中。此外,项目的中央公园岛屿林艺术花园建设已完成 80%,一个充满诗意与艺术气息的花园即将呈现在业主们面前。
衡阳天嘉上河九章项目的每一步进展都凝聚着建设者们的辛勤汗水和智慧,我们将持续关注项目动态,为您带来新的施工进度消息。
